陜西彬長礦區煤矸石資源綜合利用電廠水源站改造工程
更新(xin)時間:2011-05-26 13:42
來源:西安龍泉(quan)工程有(you)限公司
作者:
閱讀:2831
工程名稱

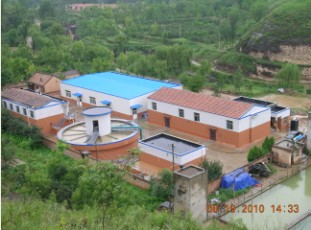

陜西彬(bin)長(chang)礦區煤矸石資源(yuan)綜合(he)利用(2*200MW)電廠(chang)水(shui)源(yuan)站改(gai)造(zao)工程
工程概況
日處理量Q:19200m3/d 總投資規模:1535萬元
投(tou)建時間(jian):2009年(nian)12月(yue) 驗收狀(zhuang)況:已經驗收
工藝流程
一級水泵提(ti)升→投(tou)加絮(xu)(xu)(xu)凝劑、助(zhu)凝劑→旋流絮(xu)(xu)(xu)凝沉砂池→加藥混凝 → 管(guan)式(shi)柵條混合器(qi) → 網格絮(xu)(xu)(xu)凝反應池 → 低脈動斜板沉淀 → 出水輸往電廠
進展情況
工程(cheng)于(yu)2009年(nian)12月開工,2010年(nian)6月年(nian)完成了單機(ji)及聯(lian)動試車并(bing)成功為電(dian)廠(chang)供水,2010年(nian)8月竣(jun)工驗收。
![]() |
